施工工藝:
1、依素地狀況做好打磨、找平處理;
2、PVC膠板片材或卷材地坪鋪設;
3、24小時后主可上人。

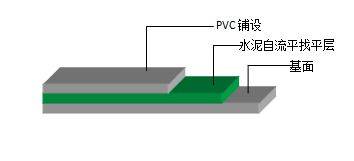

工藝圖示:
(一)施工作業條件
1.已完成天花工程,包括消防工程。原因:避免物料及安裝工人鞋底污漬弄臟劃傷PVC地板。
2.已完成墻紙工程、油漆工程。原因:避免墻紙膠、油漆滴在地板上弄污PVC地板。
3.已完線槽工程等隱蔽工程。原因:若隱蔽工程還沒有做妥,機電工程承建商便會將已鋪好的PVC地板揭起進行他們的工作,則將影響整個工程之質量。
4.地面需堅硬,無油脂、沙粒,并無地板起殼,裂紋等現象。原因:若地面水泥標號不夠,起沙,有油漬,都會影響到膠水的粘結強度及鋪貼質量,導致地板膠起泡。若地板有沙粒,起殼或裂紋則會將鋪好的地板頂起一個個小突點,局部受力后會變白及破損。
5.以填補或鏟平地臺上凸凹之地方,地面上面必須平整光滑,用兩米直尺檢測誤差不超過2mm。原因:因PVC橡膠板是緊緊粘貼在地面,若地面有任何凸凹不平的地方均會直接反映到地板表面。
6.水泥凝固保養期已過,地面不能有潮濕及積水。原因:若地面太潮濕,地板膠與地面就不能緊緊地黏結在一起,膠水會失去作用。
7.移交工作前,場地必須清掃干凈,其它工種必須撤離現場。原因:避免其它工種將灰塵和雜物弄到地面上,弄臟膠水和損壞地膠。
8.室內溫度必須在攝氏15度以上。原因:溫度不夠會導致膠水不干,無法使PVC/橡膠地板和地面黏結。
9.做踢腳線(或地板上墻)墻面需足夠的強度,否則地板會與墻面黏結不好甚至剝落。
10.做踢腳線(或地板上墻)墻面,陰陽角需處理好,側面看需呈直線。否則,從側面看會彎彎扭扭,效果難看。
(二)操作流程及操作工藝
操作工藝流程
基層處理找平-清潔打磨-自流平施工-地板鋪設
1、基層處理找平(20mm水泥砂漿找平)地面找平的規范程序為:基層處理→找標高、彈線→灑水濕潤→抹灰餅和標筋→攪拌砂漿→刷水泥漿結合層→鋪水泥砂漿面層→木抹子搓平→鐵抹子壓第一遍→第二遍壓光→第三遍壓光→養護
(1)先將基層上的灰塵掃掉,用鋼絲刷和鏨子刷凈、剔掉灰漿皮和灰渣層,用10%的火堿水溶液刷掉基層上的油污,并用清水及時將堿液沖凈。
(2)根據墻上的+1000mm水平線,往下量測出面層標高,并彈在墻上。
(3)用噴壺將地面基層均勻灑水一遍。
(4)根據房間內四周墻上彈的面層標高水平線,確定面層抹灰厚度(不應小于20mm),然后拉水平線開始抹灰餅(5cm*5cm),橫豎間距為1.5—2.0米,灰餅上平面即為地面面層標高。如果房間比較大,還須抹標筋。鋪抹灰餅和標筋的砂漿材料配合比均與抹地面的砂漿相同。
(5)攪拌砂漿,應用攪拌機進行攪拌,顏色一致。
(6)在鋪水泥砂漿之前,應涂刷水泥漿一層,不要涂刷面積過大,隨刷隨鋪面層砂漿。
(7)涂刷水泥砂漿之后緊跟著鋪水泥砂漿,在灰餅之間將砂漿鋪均勻。
(8)木刮杠刮平后,立即用木抹子搓平,并隨時用2米靠尺檢查其平整度。
(9)木抹子刮平后,立即用鐵抹子壓第一遍,直到出漿為止。面層砂漿初凝后,用鐵抹子壓第二遍,表面壓平壓光。在水泥砂漿終凝前進行第三遍壓光,必須在終凝前完成。
(10)地面壓光完工后24小時,鋪鋸末或其他材料覆蓋灑水養護,保持濕潤,養護時間不少于7天,抗壓強度達5Mpa時才能上人。
2、清潔打磨
用專用地表打磨機打磨地表,清潔地面和除掉地表上的雜質。
3、自流平施工
(1)界面劑處理(俗稱底油)施工
根據地面的情況,選擇是否進行底油施工,一般水泥地面必須作底油處理。具體做法:地面吸塵后,用界處理劑涂覆整個地面,其作用:防塵、封底粘接橋。
把底油按比例兌水。
用滾筒把底油均勻涂在基層表面(靠墻壁部分可用刷子刷);等其自然風干后即可進行自流平施工。
(2)自流平施工
先把6-7升水倒入30升以上的空桶(切忌熱水),再倒入1包自流平粉料;用電動攪拌器攪拌約2分鐘;把桶壁上的粉塊刮入桶內;稍等片刻,再攪拌約1分鐘,至均勻無結塊;澆倒自流平漿料,用自流平子母刮刀連續批刮,以控制厚度。用自流平滾筒滾扎漿面,以避免氣泡、麻面和接口高差。
注意:開調后的每桶漿料必須在10分鐘內用完。
(3)現場保護
底涂后必須立即封閉現場,在顯眼位置掛上禁止入內的警示牌;自流平施工后同樣必須封閉現場,12小時內禁止行走,24小時內避免受沖擊;自流平施工結束,24小時后即可進行飾面材料的鋪設。
(4)驗收標準
施工后地面平整、順滑,對原有地面有很大的改善;打磨之后的表面無明顯缺陷。
(5)地板鋪設
地面放樣
安裝PVC地板大多由房間的中間位置開始(面積小的房間除外),一般而言PVC地板的安裝應于窗戶垂直,換言之是面對主要光源;
涂布膠水
用PVC地板的專用膠水在地面上均勻涂膠,用量以膠水供應商的指示為準;應使用齒形涂膠工具以確保膠水能均勻而且分量適中;待足夠時間,膠水粘度增強時即為鋪設的適當時間;遇有膠水溢至地材表面時應用濕布及時把膠水清除。
地板鋪設
PVC地板安裝的方向應一致;鋪貼完一個空間,在膠水未完全干固前,再用大鐵滾推滾地面,使之貼上地板更加平整;四周收邊應整齊、均勻,與墻壁結合緊密。
(三)施工技術難點及關鍵點的控制
1、水泥找平層質量,施工方務必嚴格按GB50209-2002執行。
2、自流平施工,施工配合要點:
正常情況下水泥干燥,達到自流平施工要求(含水率低于4%)需四個星期,水泥找平工序宜盡早安排;自流平施工12小時后可以行人,24小時后可鋪設PVC地板。自流平施工可根據工地情況適當提早安排;當不能立即安排鋪設施工時,務必要求其他工種注意保護地面。
3、PVC地板鋪設,施工配合要點:
確保其它工種施工基本結束;長距離通道,為保證好的效果,需在縱向用經緯儀放線;必須保證有足夠的施工面。
4、施工質量保證措施:
保證工地有足夠數量的熟練工人,按10人計劃安排;各個環節進行全面質量管理,確保每個環節的施工質量。
PVC地板保護要點:封閉施工,其他工種結束后方可進行地板鋪設;不能避免交叉作業時,甲方提供保護材料進行保護。
